En agosto de este 2023 las regiones Metropolitana, O’Higgins, Maule, Ñuble y Biobío, se vieron afectadas por el sistema frontal que generó distintas afectaciones en la infraestructura del país. Con el objetivo de evaluar y verificar el estados de las estructuras y las vías, en septiembre se realizaron diversos estudios para así iniciar las obras de recuperación de puentes y línea férrea.

A continuación, se presenta la cronología y avance de las obras:

Durante septiembre los equipos de EFE realizaron diversos estudios en terreno para evaluar el estado de los distintos puentes afectados por el sistema frontal y asegurar su recuperación. De esta manera, este lunes 25 de septiembre comenzaron las obras de reconstrucción del terraplén del Puente Lircay.

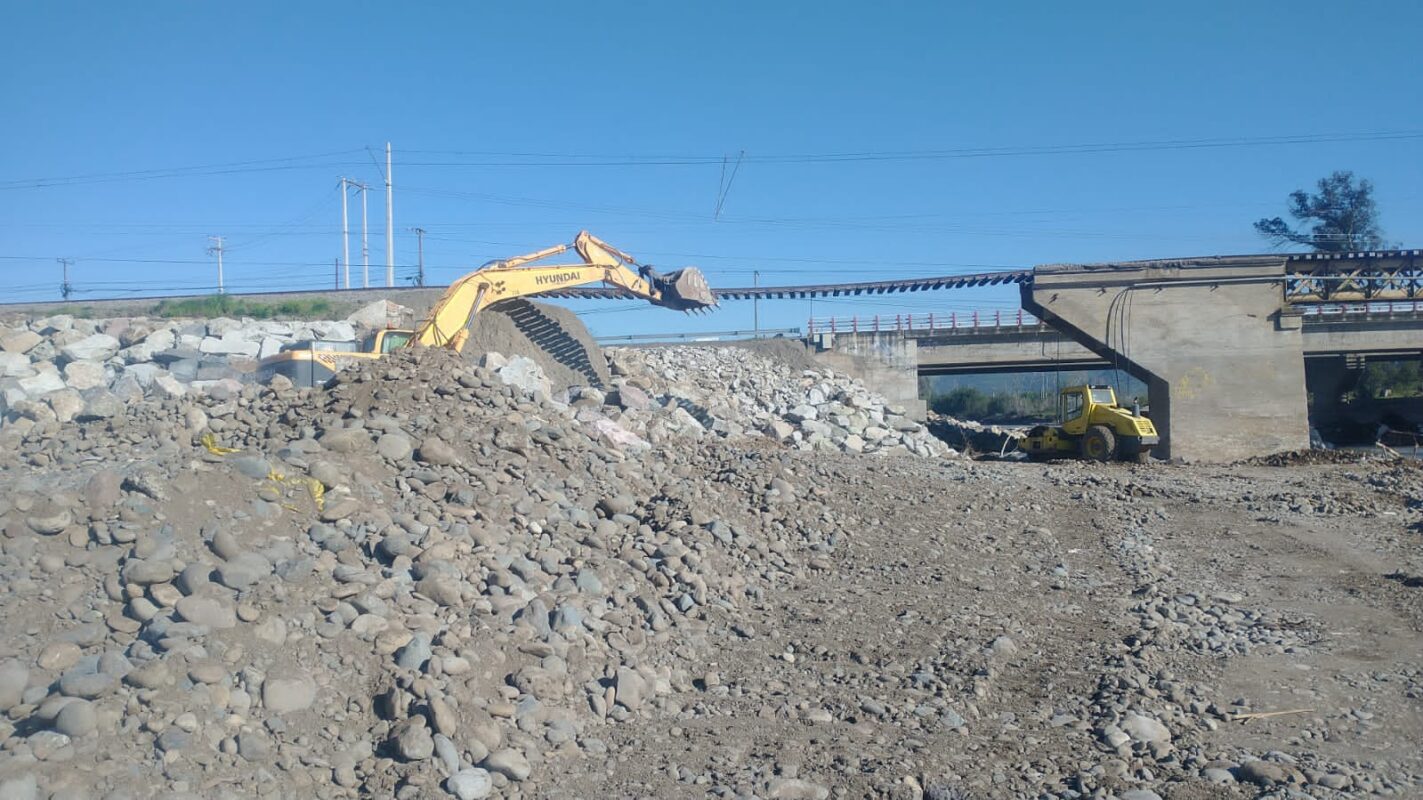

Parten los trabajos de despeje y restauración de la infraestructura del trayecto. Las faenas se ejecutan en 4 frentes simultáneos, lo que permite abordar de forma más rápida la afectación detectada. Las obras se realizan en Puente Colín, en kilómetro 25 y en el tramo Maquehua a Constitución en km 84.

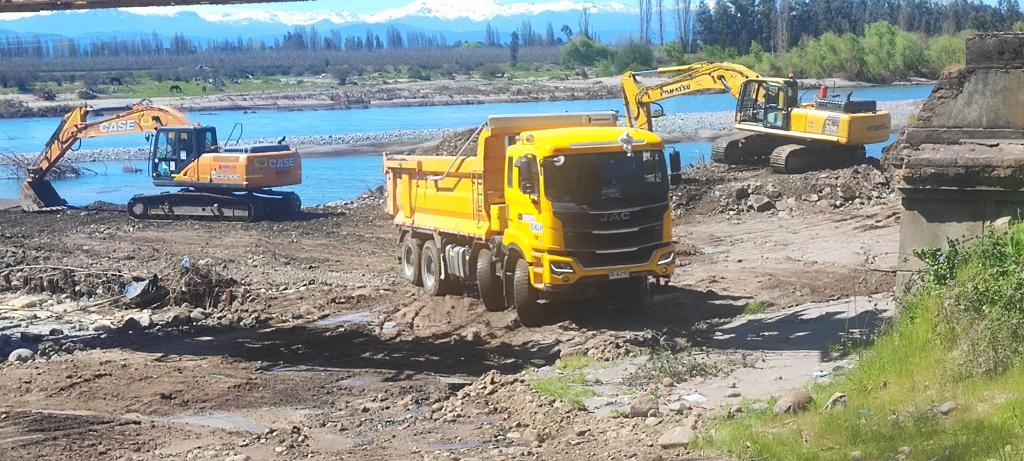

En la Región del Maule y luego de los estudios realizados por nuestros equipos de infraestructura, comenzamos los trabajos de desarme y demolición del Puente Longaví, para así iniciar durante los próximos días su reconstrucción.

SISTEMA FRONTAL

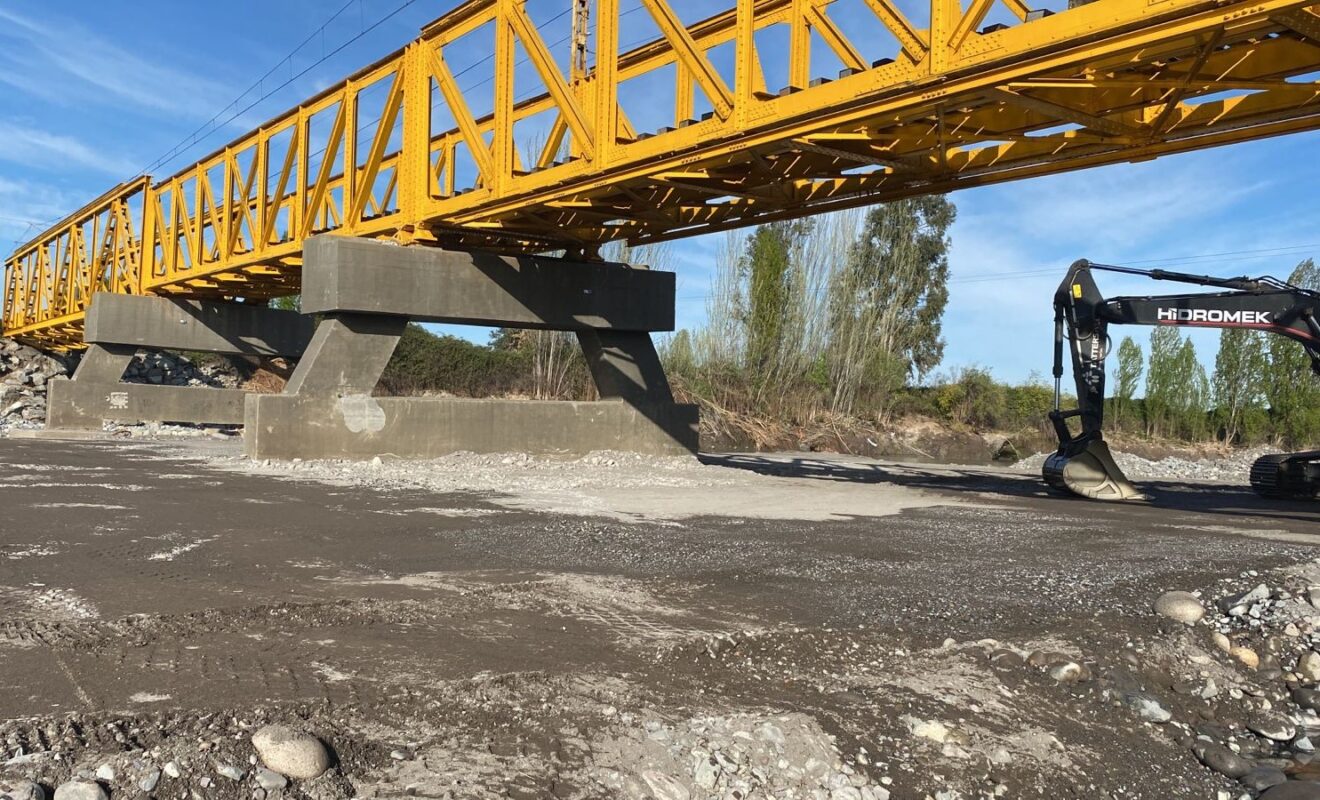

Tras los daños de infraestructura sufridos por el sistema frontal, comienzan las obras para restaurar el Puente Teno 2 en Curicó. Las labores a realizar son el aislado de la cepa 2, que fue dañada y será reparada de manera definitiva por micropilotes. Además, actualmente se trabaja en una cepa provisoria de hormigón, que permitirá poner en operación el puente.

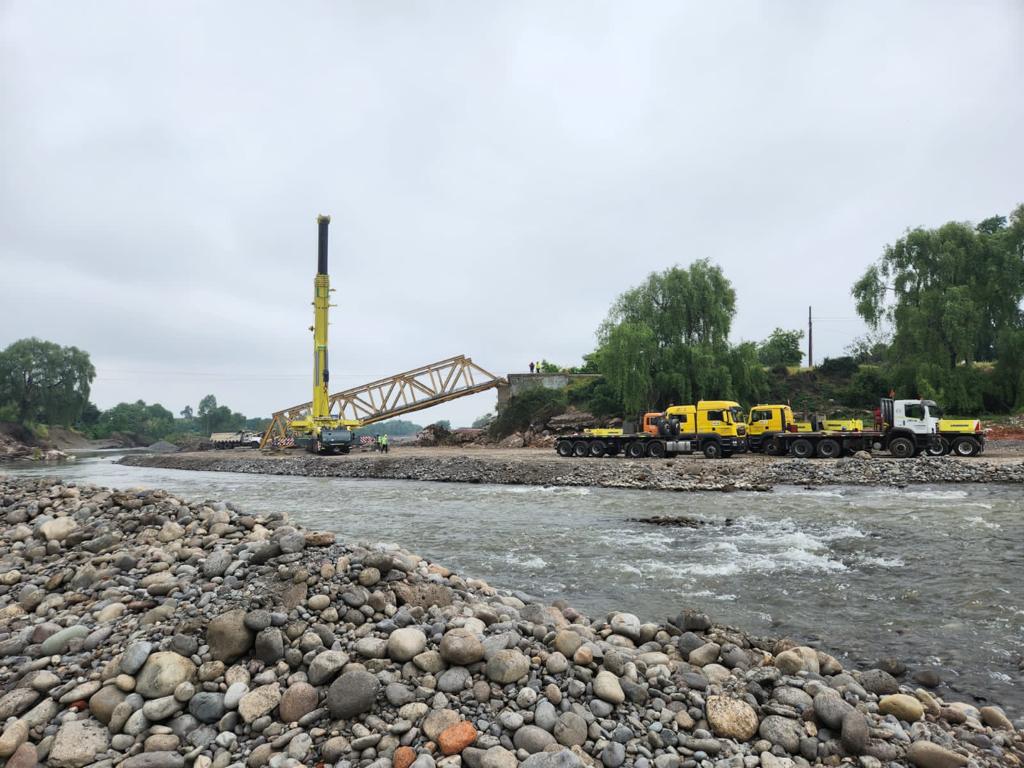

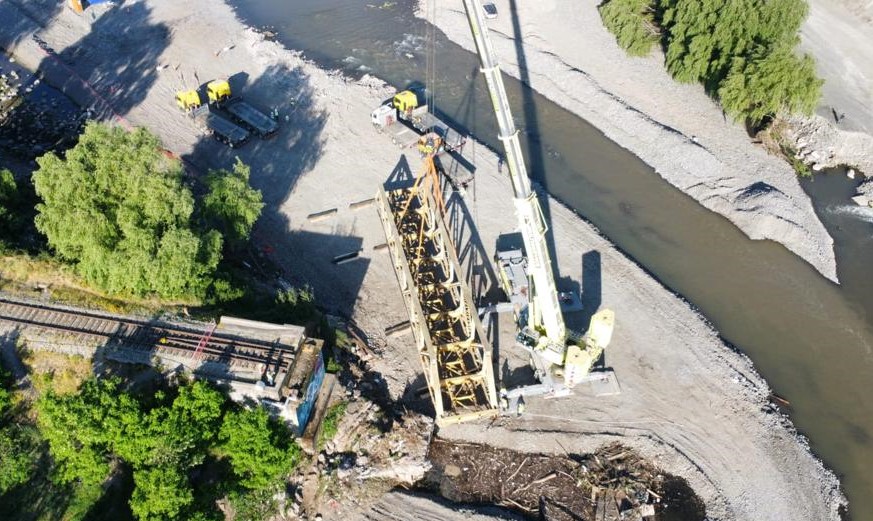

Finalizando los estudios correspondientes para definir el proceso de restauración del puente Guaiquillo, se inicia el retiro de tableros para luego comenzar la construcción de la cepa central y estribo sur.

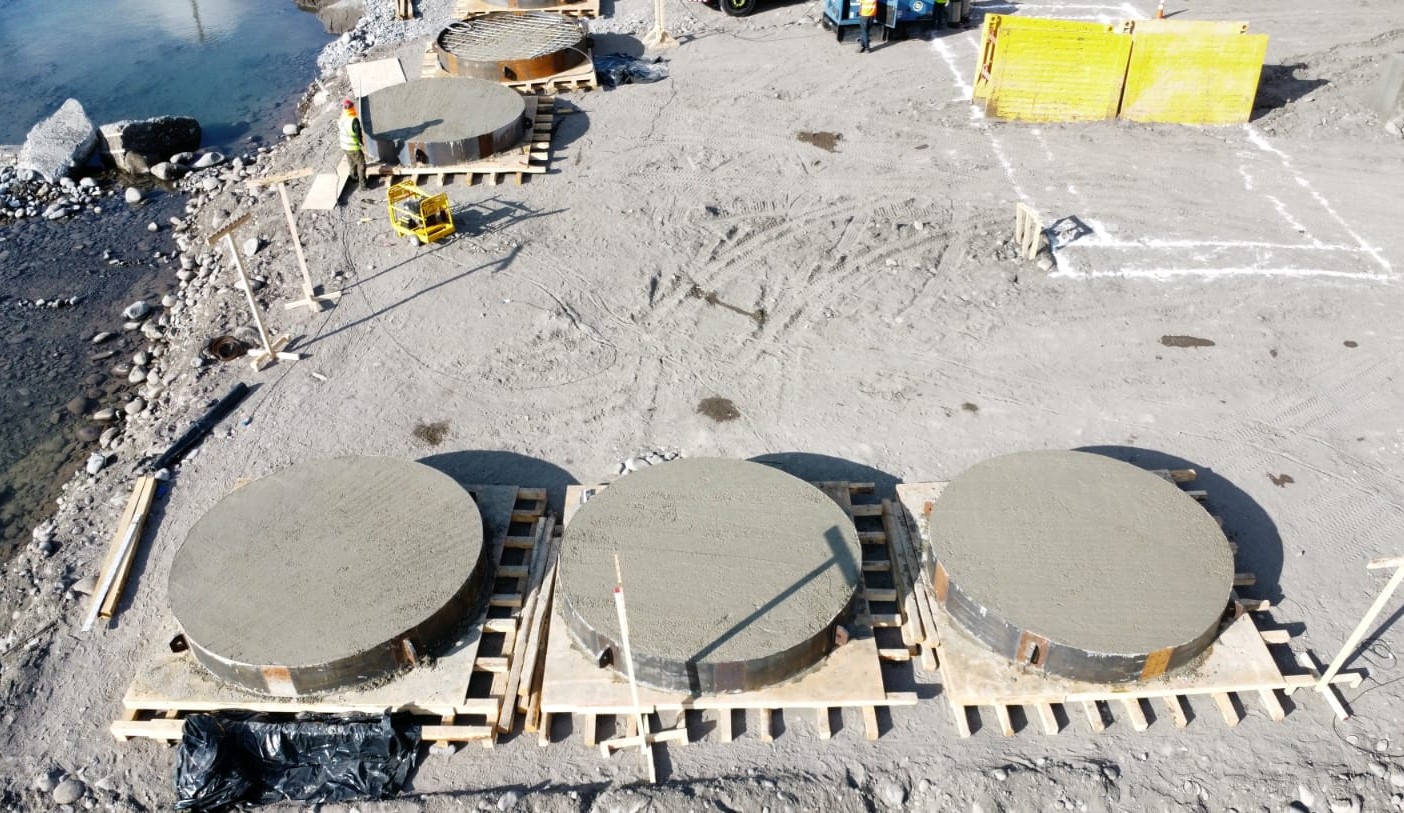

Comienzan los trabajos de hormigonado de los pilares que servirán de soporte para la viga transversal. Tras esto se iniciarán labores de instalación y nivelación de dicha viga.

Labores de hormigonado de pilares.

En compañía del Ministro de Transportes, autoridades locales, comunidades y trabajadores de EFE, se anuncia el retorno del servicio ramal Talca-Constitución, tras 55 días de trabajo y 8,5 kilómetros de vías reconstruidas. Los trabajos consideraron la utilización de 25.000 m3 de áridos y el reemplazo de 15.632 durmientes.
